Pâquiers & Bugeon

Où passe
le projet,
et ce qu’il coupe

Les plans du projet existent : ils sont dans le dossier d’enquête, en PDF de plusieurs mégaoctets, en images basse définition, illisibles sur un téléphone. Ils sont redessinés ici, avec pour chaque figure la pièce et la page d’où elle vient.

Rien n’est interprété. Ce sont les chiffres du pétitionnaire, ses tracés, ses parcelles. Quand une valeur est mesurée par nous plutôt que citée, la figure le dit et donne son écart au dossier.

Consulter le dossier officiel Voir le vallon en 3D
Torrent court-circuité
1 338 mde lit qui ne recevrait plus que le débit réservé
Débit laissé au torrent
85 L/ssur un module de 527 L/s
Forêt à défricher
1,13 hasoit 11 286 m² sur seize parcelles

Le tracé

Implantation générale
Prise d’eau Usine 500 m

Le tracé de la conduite est relevé sur la planche du dossier : il mesure 1 358 m ici, pour 1 404 m annoncés. L’emprise à défricher figurée est celle des abords de la prise d’eau ; le défrichement total du projet porte sur 1,13 ha répartis sur seize parcelles.

Source : PJ n°1 — Plan de situation du projet, p. 6 (20 septembre 2021).

  • Tronçon court-circuité — 1 338 m
  • Bugeon hors tronçon, Colombes, Nant Burian
  • Conduite forcée enterrée — 1 404 m
  • Emprise à défricher (abords de la prise d’eau)
  • Prise d’eau 1 444,23 mNGF · usine 1 288 mNGF

Ce que le chantier coupe

Le défrichement, parcelle par parcelle

Le dossier annonce un tracé qui « limitera fortement le défrichement ». Le tableau de la pièce n°107 en donne la mesure : 11 286 m² — 1,13 ha, répartis sur seize parcelles.

  • Chemin d’accès à la prise d’eau 3 934 m²
    A629, A632, A633, A636, A637, A640, A643, A936, A583
  • Prise d’eau et son chemin 2 438 m²
    A1081, A582
  • Chemin d’accès à la conduite forcée 4 329 m²
    B177, B179, B384
  • Usine et chemin d’usine 585 m²
    B188, B1438

Source : PJ n°107 — Localisation et superficie de la zone à défricher, p. 7 (23 juin 2022).

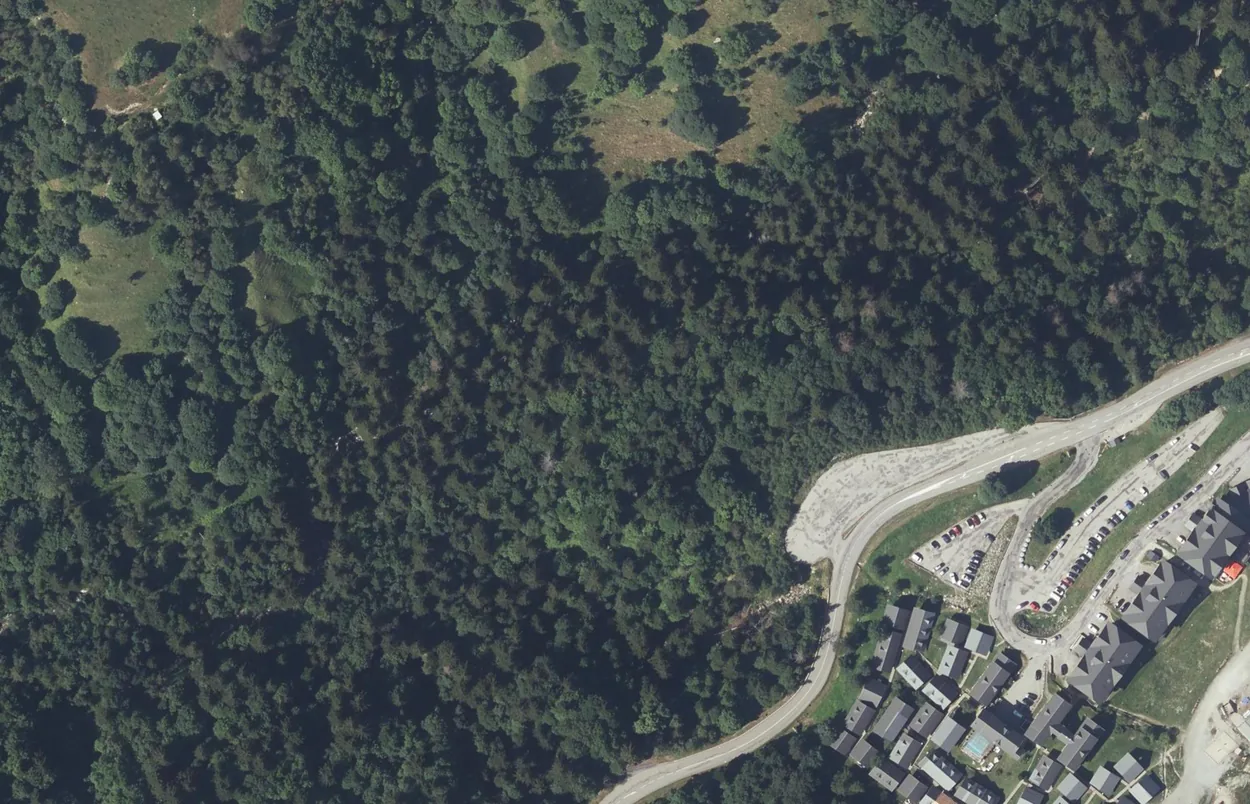

Au droit des travaux — vue aérienne
Le torrent du Bugeon traverse un versant entièrement boisé ; un chemin le
					longe, et le hameau des Arcoussiers occupe le bas à droite. A1081A583A629 Prise d’eau 100 m

Photographie aérienne de l’IGN, à l’emprise exacte de la figure : les tracés s’y superposent sans recalage. L’emprise à défricher figurée est celle relevée sur la planche cadastrale du dossier ; le défrichement total porte sur 1,13 ha répartis sur seize parcelles, dont quatre seulement entrent dans ce cadre.

Fond : orthophotographie IGN · parcellaire : cadastre (PARCELLAIRE_EXPRESS, API Carto IGN) · cours d’eau : OpenStreetMap, ODbL · chemin : relevé de terrain du collectif · emprise et conduite : PJ n°107 et PJ n°1.

  • Emprise à défricher
  • Chemin relevé sur le terrain
  • Conduite forcée enterrée
  • Le Bugeon
  • Parcelles cadastrales

Ce qu’il reste au torrent

Ce que le torrent porte, et ce qu’il en resterait
Débit d’équipement · 805 L/sModule · 527 L/s
Débit (L/s)
1 0002 0003 0004 000 0 j90 j180 j270 j360 j
Nombre de jours par an où le torrent porte au moins ce débit

Lecture : à gauche les jours de fonte, à droite les jours d’étiage — les 360 jours de l’année rangés du débit le plus fort au plus faible, comme les classe le dossier. La bande hachurée est ce que la prise dérive : elle laisse d’abord 85 L/s, puis prend jusqu’à 805 L/s. Au-dessus, le surplus passe par-dessus et reste au torrent, environ 98 jours par an. Le reste de l’année, le lit ne garde que le filet du bas. Relevée sur la planche cotée du dossier (« courbe des débits classés ») ; lecture de contrôle, le débit d’équipement est dépassé 98 jours par an et le module 151 jours, là où la planche annote « ~100 » et « ~150 ».

Source : PJ n°7 — Présentation non technique, p. 11 (16 novembre 2022).

  • Ce qui partirait dans la conduite — jusqu’à 805 L/s
  • Ce qui resterait au torrent — 85 L/s, toute l’année
  • Le surplus, qui reste au lit
